青草沙水源地原水工程

青草沙水源地地处长江口南支北港,水量充沛,水质优良,是上海地区水质最好、最稳定的水源地。据预测,上海市除了现有的黄浦江上游引水工程和长江陈行水库引水工程原水供应量,原水缺口约700万立方米/日,为了解决上海城市中长期的供水需求,从上世纪九十年代初本市有关专家提出“关于青草沙作为水库开发的建议”后,在市政府的统一部署下,市有关部门十多年来组织数十家大专院校、设计、施工单位和供水企业进行了长期、系统的基础研究和技术论证,取得了丰硕的研究成果与资料。在此基础上,青草沙水源地被纳人经国务院批准的《上海市城市总体规划(1999年-2020年)》和经上海市政府批准的《上海市供水专业规划》、《上海市海洋功能区划》、《上海市水环境功能区划》。2002年市政府批准的《上海市供水专业规划》明确:开发青草沙水源地,形成“两江并举,三足鼎立”的水源地供水格局。2006年1月20日,建设青草沙水源地被正式纳入上海市第十二届人民代表大会第四次会议批准的《上海市国民经济和社会发展第十一个五年规划纲要》。

负责主体:

城市建设部/上咨经济发展研究院城市发展研究中心

联系方式:

csjs.dept@sicc.sh.cn

项目概述

一、项目背景

青草沙水源地地处长江口南支北港,水量充沛,水质优良,是上海地区水质最好、最稳定的水源地。据预测,上海市除了现有的黄浦江上游引水工程和长江陈行水库引水工程原水供应量,原水缺口约700万立方米/日,为了解决上海城市中长期的供水需求,从上世纪九十年代初本市有关专家提出“关于青草沙作为水库开发的建议”后,在市政府的统一部署下,市有关部门十多年来组织数十家大专院校、设计、施工单位和供水企业进行了长期、系统的基础研究和技术论证,取得了丰硕的研究成果与资料。在此基础上,青草沙水源地被纳人经国务院批准的《上海市城市总体规划(1999年-2020年)》和经上海市政府批准的《上海市供水专业规划》、《上海市海洋功能区划》、《上海市水环境功能区划》。2002年市政府批准的《上海市供水专业规划》明确:开发青草沙水源地,形成“两江并举,三足鼎立”的水源地供水格局。2006年1月20日,建设青草沙水源地被正式纳入上海市第十二届人民代表大会第四次会议批准的《上海市国民经济和社会发展第十一个五年规划纲要》。

二、内容及进展

(一)建设内容

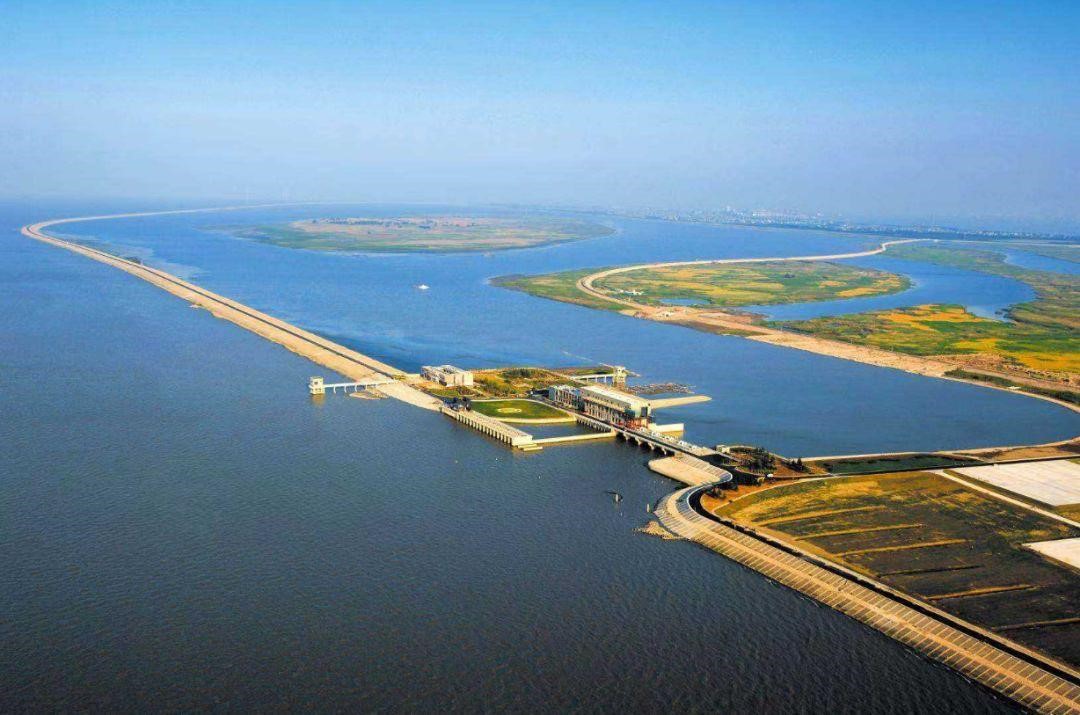

青草沙水域总面积约70平方千米,位于长江口长兴岛以北,年均径流总量为4896亿立方米,是黄浦江的49倍。青草沙水源地原水工程将在长江口南支北港江心,通过建设标高8.5米、总长43千米的大堤,圈围60平方千米的水面,形成我国目前最大的江心水库。其不受陆域排污的干扰,水体水质属于I类至Ⅱ类,水量丰富、水质优良,青草沙是上海市的优良水源地和城市供水的战略储备地。

青草沙水库设计有效库容为4.35亿立方米,最大有效库容可达5.46亿立方米。2020年设计供水规模719万立方米/日,受益人口超过1100万人,将占全市原水供应总规模的50%以上。

青草沙水源地原水工程系统方案为:水库总面积约70平方千米,由中央沙库区、青草沙库区和水库弃泥区组成。通过输水闸井过江管、陆域输水管线及增压泵站供应陆域708万立方米/日,通过泵站供应长兴岛11万立方米/日。陆域输水系统采用双主干线双管方案,供水范围包括杨浦区、虹口区、原闸北区、黄浦区、卢湾区、静安区、长宁区、徐汇区、浦东新区、原南汇区等10个区全部以及宝山区、普陀区、崇明县、青浦区和闵行区等5个区的部分地区。

青草沙水源地原水工程由三大主体和九个子项组成,三大主体为:青草沙水库及取输水泵闸工程(含中央沙圈围工程);长江原水过江管工程;陆域输水管线及增压泵站工程。九个子项为:青草沙水库及取输水泵闸工程、长兴岛域输水管线工程、长江过江管工程、五号沟泵站工程、严桥支线工程、凌桥支线工程、金海支线工程、南汇支线工程、黄浦江上游引水系统改造工程。该工程总投资约为170亿元。

(二)项目进展

上咨集团自2006年起接受多项委托开展关于青草沙水源地一系列工程项目的前期咨询工作:2006年,青草沙水库及取输水泵闸工程预可行性研究评估、对青草沙水源地原水工程与长江引水三期陆域水库工程相互关系的咨询;2007年,青草沙水库及取输水泵闸工程、严桥支线工程、五号沟泵站工程可行性研究评估;2008年,长兴岛青草沙水库周边水系调整工程项目建议书评估、青草沙水源地原水工程经济评价及原水供应价格研究;2009年,青草沙水库风电场一期(老海塘段)风机布置对水库堤坝安全影响分析评估、利用青草沙水库潜能扩大陈行水库供水能力工程方案咨询;2010年,青草沙水库至陈行水库连通管与天然气过江管结合方案研究评估;2011年,青草沙风电场项目核准申请评估;2012年,青草沙水库及取输水泵闸工程竣工环保验收调查技术评估;2013年,五号沟泵站110kV供电电源改造项目建议书和可研评估;2014年,青草沙水源地防护林工程可行性研究评估;2015年,青草沙水库及取输水泵闸工程竣工环保验收调查报告技术评估。此外,上咨集团还承担了青草沙水库及输水泵闸工程、严桥支线工程、南汇支线工程等若干标段的施工监理工作。

青草沙水源地系列工程于2007年6月5日开工,2009年1月2日长江口青草沙水库工程成功实施了龙口截流合龙,2011年6月8日,随着上海最大水厂长桥自来水厂正式改用青草沙优质原水,青草沙原水工程正式通水。

三、成果及意义

(一)工作成果

上咨集团从2006年前期研究至2015年竣工验收参与了青草沙水源地建设的全过程咨询工作,除了对于青草沙水源地的水库、取输水泵闸、严桥支线、五号沟泵站等关键工程建设项目的可行性研究进行前期评估,还开展了相关的研究工作,包括对于青草沙水源地原水工程与长江引水三期陆域水库工程相互关系、青草沙水源地原水工程经济评价及原水供应价格、青草沙水库风电场风机布置对水库堤坝安全影响分析、利用青草沙水库潜能扩大陈行水库供水能力方案、青草沙水库至陈行水库连通管与天然气过江管结合方案等。集团在咨询工作中,从系统角度,全面评价工程方案,体现了节地、节能和环保要求,通过对系统工程总体方案的优化来获得可观的节能减排效益,获得优秀咨询成果奖。集团承担的监理工作,本着“工程优质、员工优秀”的目标和“经得起历史检验”的集团核心价值观,精心组织、尽责工作,确保了工程优质、安全,并培养了一支能吃苦、责任强,善管理的团队,在青草沙工程开展的创“双优”工作中多次被评为优胜单位,得到业主的肯定,2011年上咨代表应邀参加青草沙水源地原水工程建成通水仪式,受到俞正声、韩正、冯国勤等领导亲切会见。

(二)项目意义

青草沙水源地的建设是满足上海市中长期供水需求的需要,是上海在2020年前基本建成现代化国际大都市和国际金融、航运中心的有力保障,也是形成上海“两江并举,三源互补”水源地供水格局、确保上海地区供水安全的必要措施。青草沙水源地原水工程建成通水后,上海市区及浦东新区等大部分区域水厂改用青草沙原水,自来水的各项指标及口感得到明显改善。
